图片:Ember
能源智库Ember的一份报告详细描述了电池储能技术成本的降低如何使可调度太阳能与传统电源竞争。
Ember的评估借鉴了意大利、沙特阿拉伯和印度等国际市场近期拍卖的数据,并辅之以2025年10月进行的专家访谈。
研究表明,该行业正在进入一种新环境,即制造能力的扩大和竞争导致成本下降。根据彭博新能源财经(BloombergNEF)的全球基准数据,2024年核心BESS设备成本比2023年下降了40%,达到每千瓦时165美元的历史最低水平。
Ember发布的2025年10月数据显示,2025年进一步大幅下滑正步入正轨。在过去十年中,安装成本平均每年下降20%,而部署量每年增长约80%。

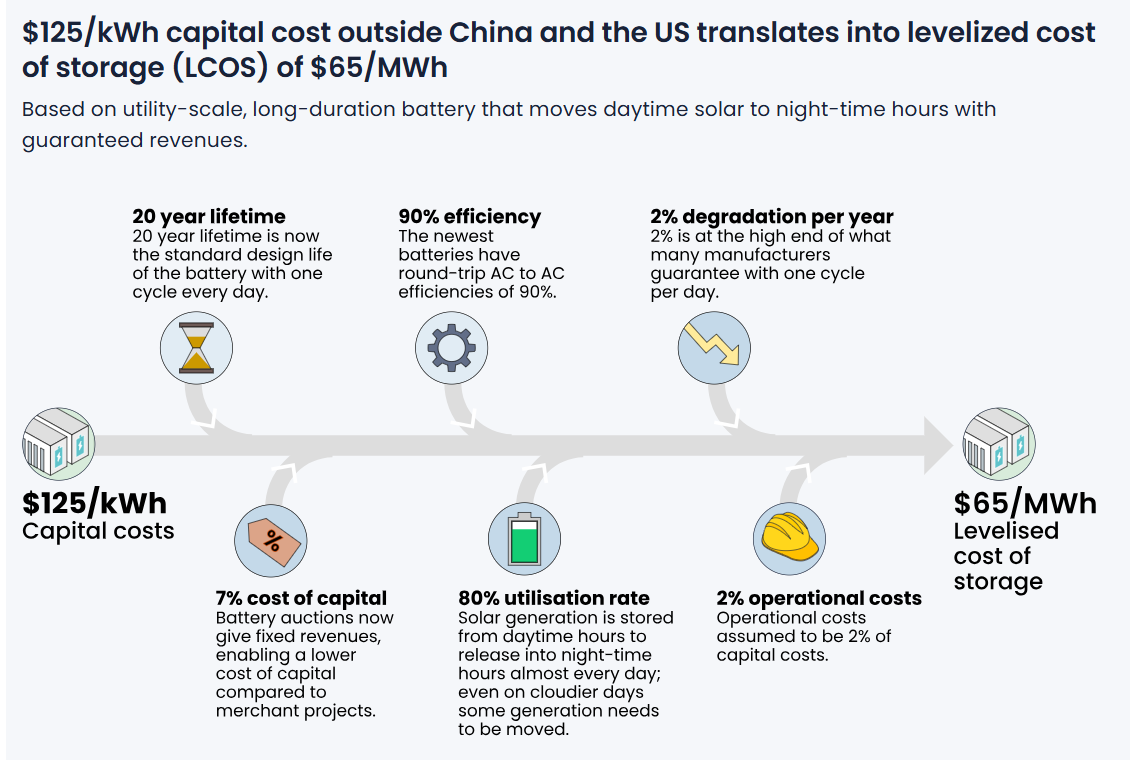

根据调查结果,目前在美国和中国以外的全球市场建设大型、长期公用事业规模电池储能系统项目的全资资本支出约为每千瓦时125美元。这一数字反映了项目定价,包括来自中国的核心设备(包括电池外壳、电源转换系统(PCS)和能源管理系统(EMS))的每千瓦时75美元,以及用于本地安装、工程和电网连接活动的每千瓦时50美元。
这些资本成本转化为每兆瓦时65美元的平整化存储成本。这种LCOS反映了将电力转移到不同时间段的成本。
图片:Ember
Ember表示,LCOS的这一减少是由设备成本和性能指标提升所推动的,例如LFP技术的20年设计寿命、90%的效率以及因收入模式降低而降低的项目融资成本。报告称,寿命延长、效率更高以及项目风险降低,即使在导致设备价格下降之前,LCOS 也降低了35%。
这种分析的核心含义是可调度太阳能的经济可行性。

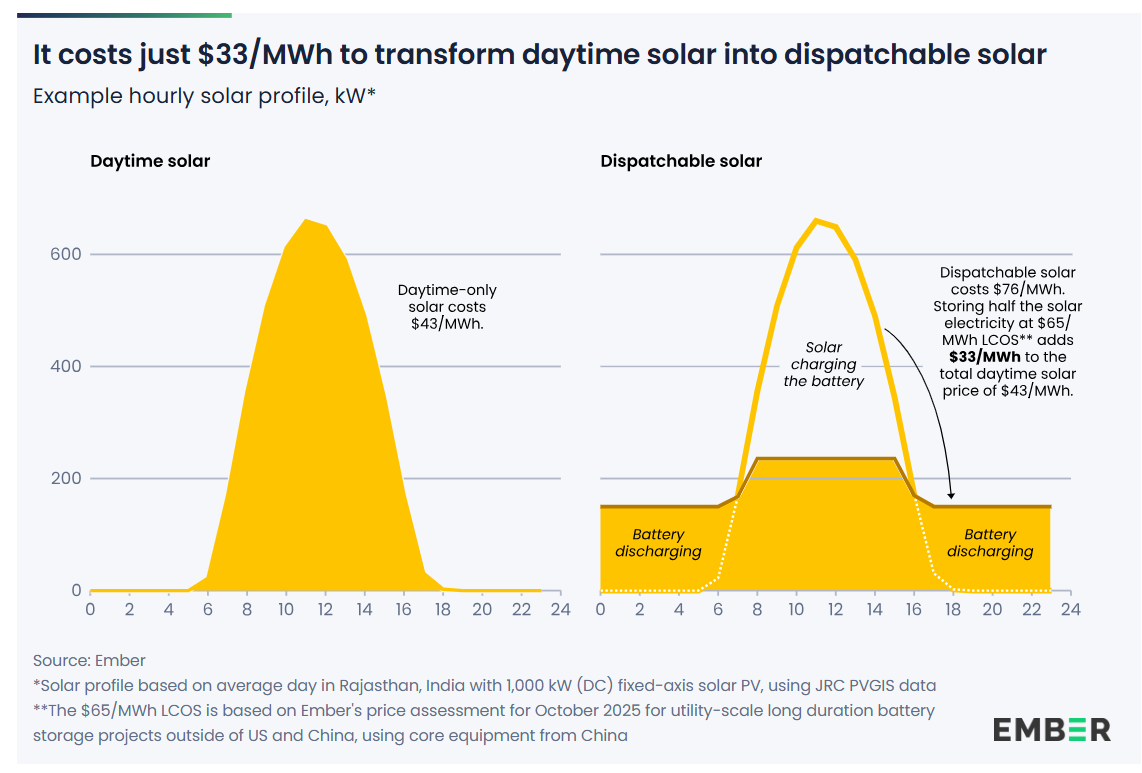

储存每天50%的太阳能输出以满足夜间需求,使发电成本增加33美元。使用2024年全球每兆瓦时43美元的平均太阳能价格,可调配太阳能的总成本计算为每兆瓦时76美元。
这使太阳能成为新型天然气发电厂的一种经济高效替代方案,尤其是在依赖进口液化天然气的地区。
对美国而言,在关税更高或标准更严格的市场中,核心设备成本可能达到每千瓦时100美元或更高。由于美国市场因《降低通货膨胀法案》(IRA)对中国进口商品和国内内容要求面临各种关税,因此每千瓦时125美元的BESS项目资本支出估算不直接适用于美国市场。
四小时项目的总设备成本降低了10%至15%,这是美国的关键项目期限,因为部分部件的尺寸是电力而非能源。然而,尽管成本存在差异,美国仍是全球第二大BESS市场,仅次于中国,并在2025年第一季度实现了所有细分市场的创纪录增长。
2024年,德克萨斯州、加利福尼亚州、亚利桑那州和内华达州均实现了显著的公用事业规模电池增长,美国全国新增10吉瓦的公用事业规模电池,比上一年增长了80%。这一增长正在加速太阳能与电网的整合。
Ember的结论是,太阳能已经超越了日间电源,再加上储能,它随时可调度,能够满足全球大部分未来能源需求。
