鼓励运行≥15年、单机≤2MW风电机组更新替代!贵州风光管理办法正式印发
  • 2026-01-05 11:15:58
  • 浏览:628
  • 来自:贵州能源局

12月31日,贵州省能源局发布关于印发《贵州省风电光伏发电项目管理办法》的通知。

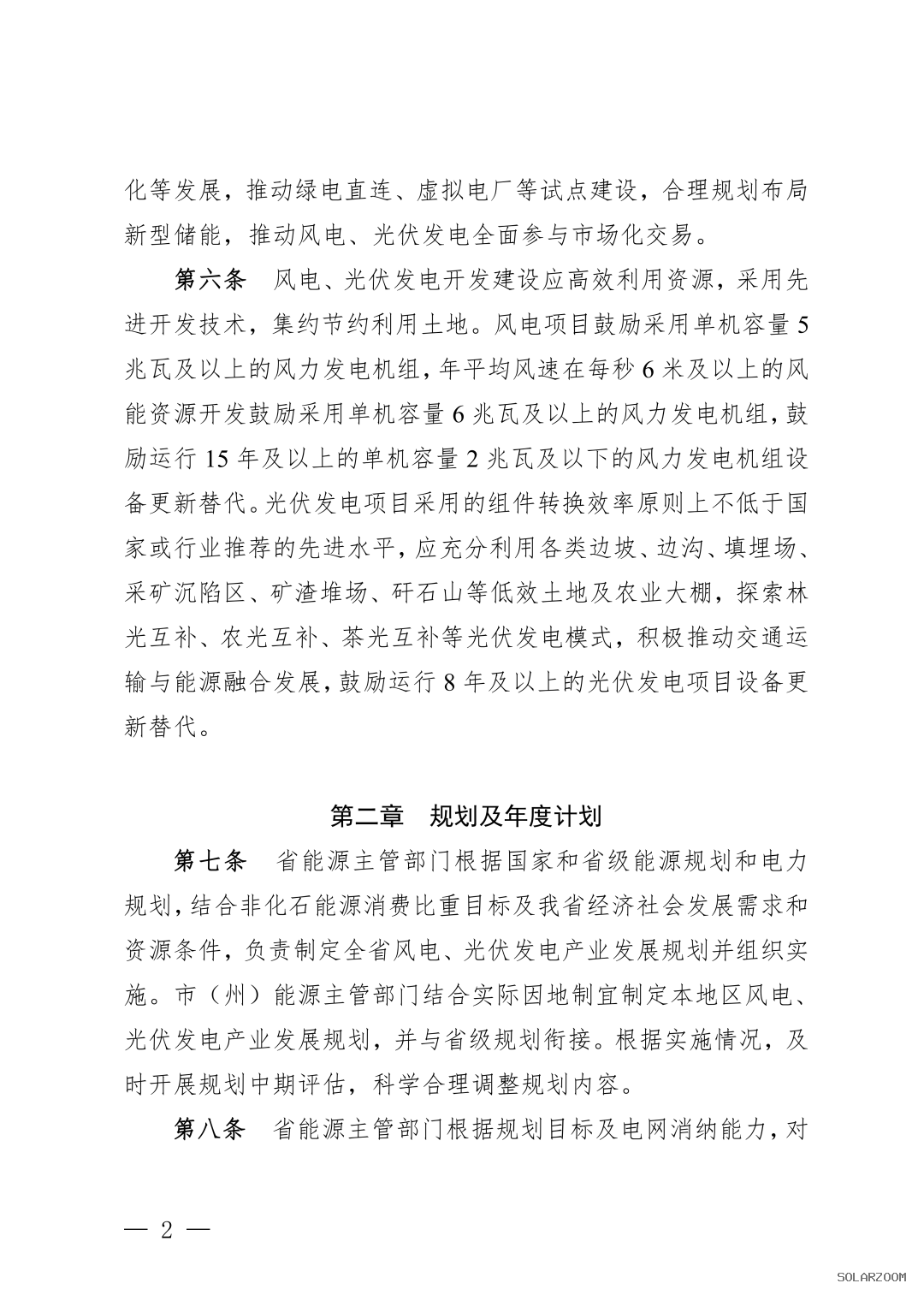

内容指出,有序推进风电、光伏发电多能互补、源网荷储一体化等发展,推动绿电直连、虚拟电厂等试点建设,合理规划布局新型储能,推动风电、光伏发电全面参与市场化交易。

风电项目鼓励采用单机容量5兆瓦及以上的风力发电机组,年平均风速在每秒6 米及以上的风能资源开发鼓励采用单机容量6兆瓦及以上的风力发电机组,鼓励运行15年及以上的单机容量2兆瓦及以下的风力发电机组设备更新替代。

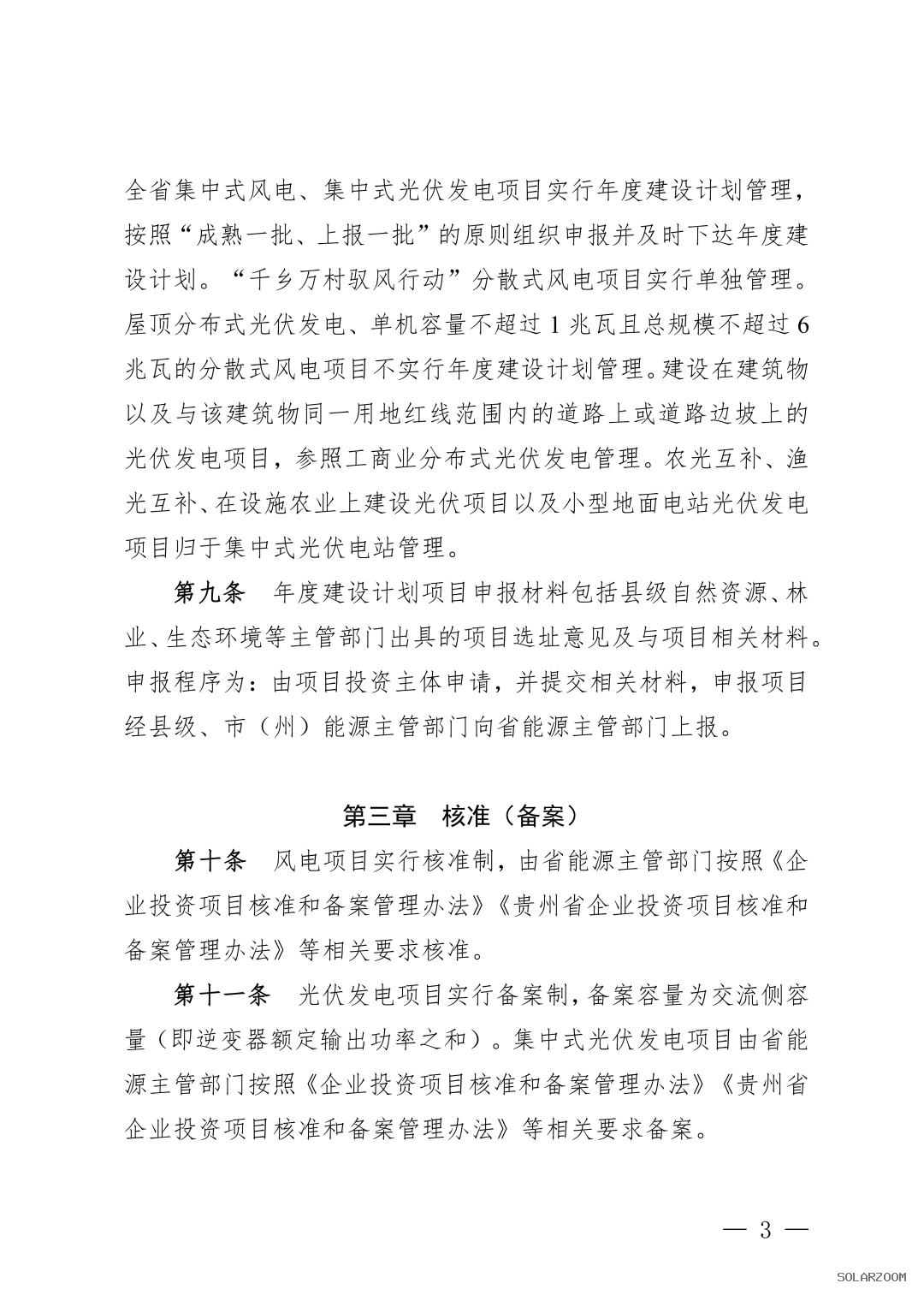

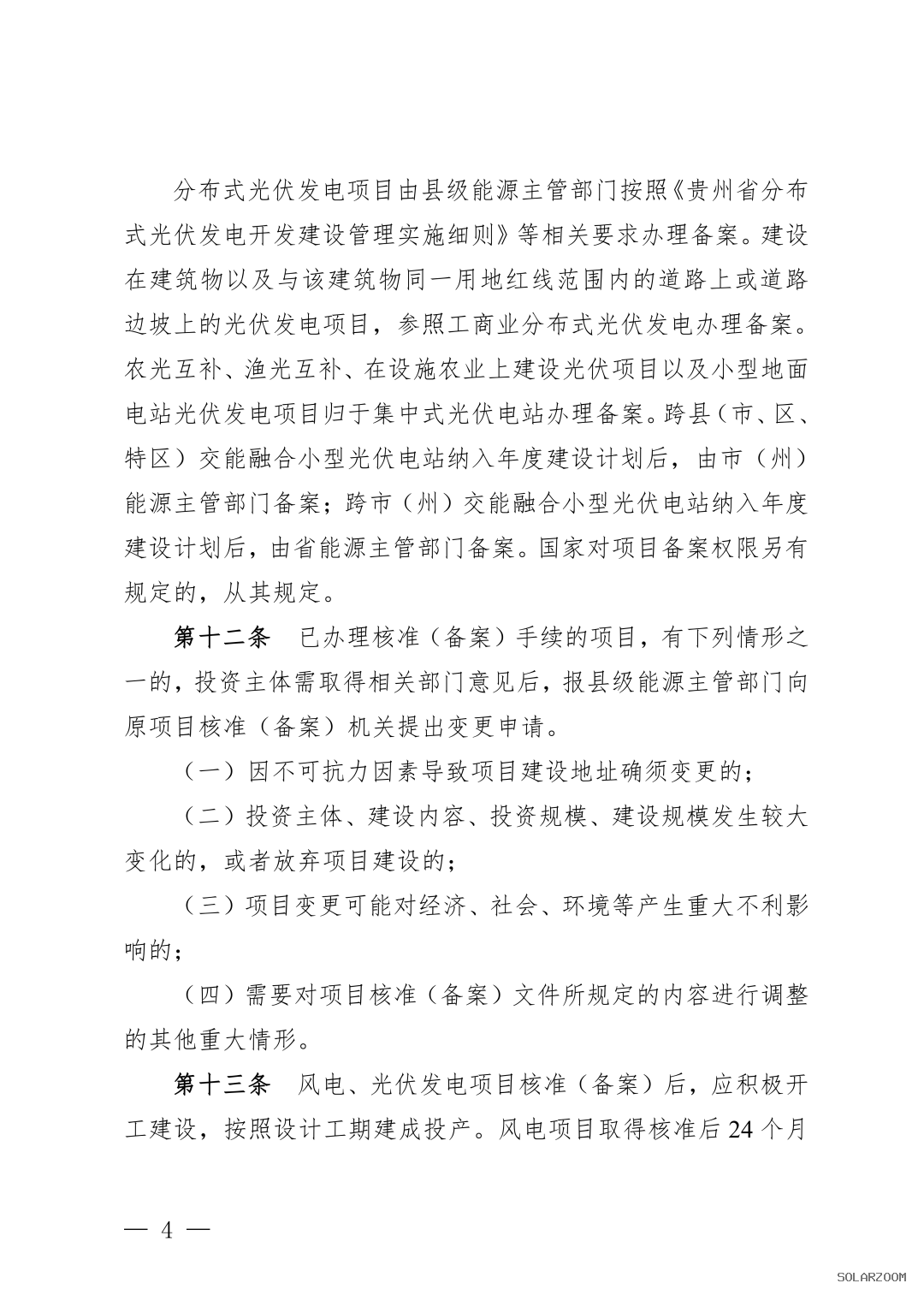

省能源主管部门根据规划目标及电网消纳能力,对全省集中式风电、集中式光伏发电项目实行年度建设计划管理,按照“成熟一批、上报一批”的原则组织申报并及时下达年度建设计划。“千乡万村驭风行动”分散式风电项目实行单独管理。屋顶分布式光伏发电、单机容量不超过1兆瓦且总规模不超过6兆瓦的分散式风电项目不实行年度建设计划管理。

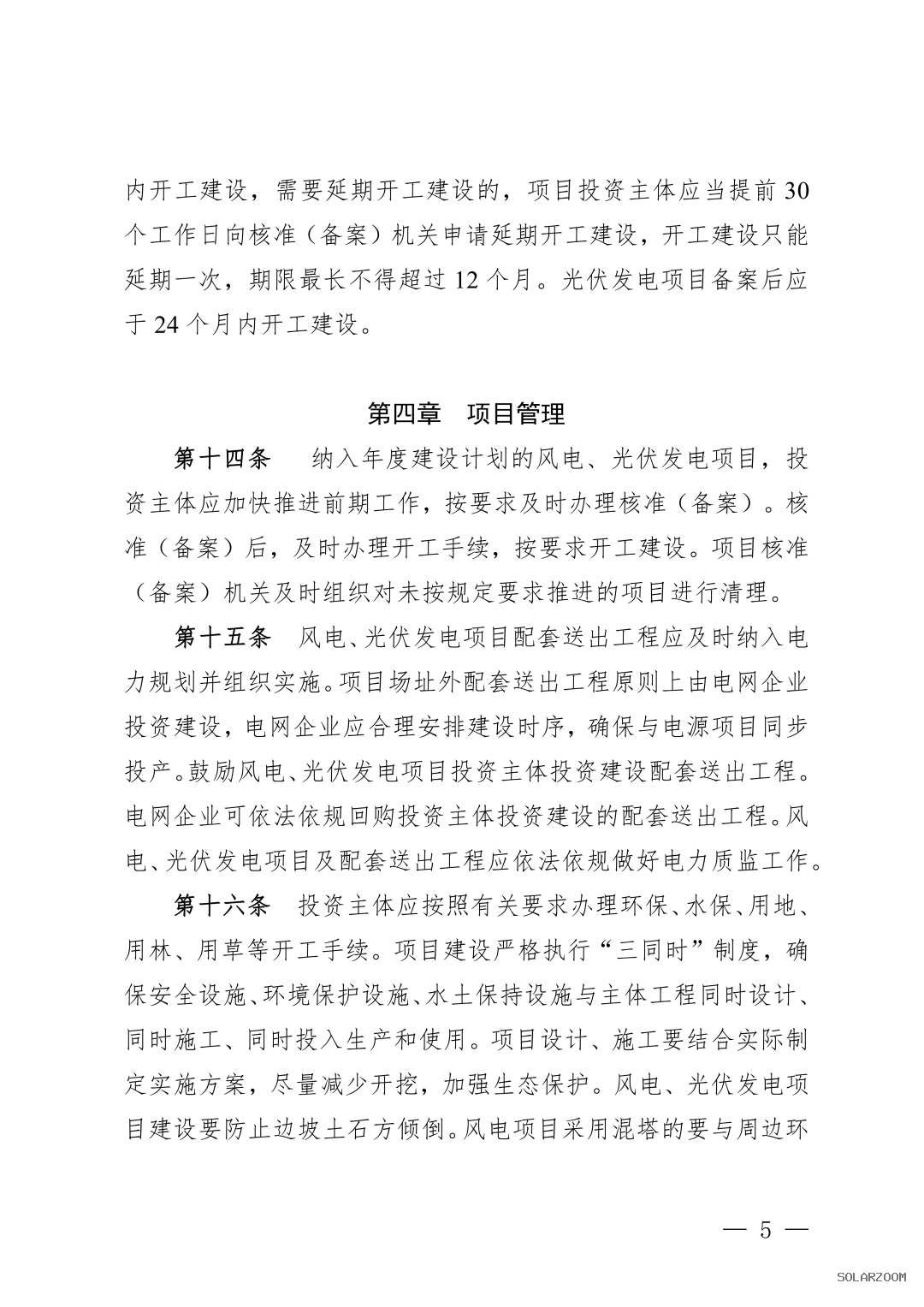

风电、光伏发电项目核准(备案)后,应积极开工建设,按照设计工期建成投产。风电项目取得核准后24个月内开工建设,需要延期开工建设的,项目投资主体应当提前30个工作日向核准(备案)机关申请延期开工建设,开工建设只能延期一次,期限最长不得超过 12 个月。光伏发电项目备案后应于 24 个月内开工建设。

鼓励风电、光伏发电项目投资主体因地制宜在站区规模化建设储能,挖掘新能源配建储能调节潜力,提高新能源场站置信容量,建设系统友好型新能源场站,推动新能源与配建储能一体化出力曲线调用,提升利用水平。

公告如下:

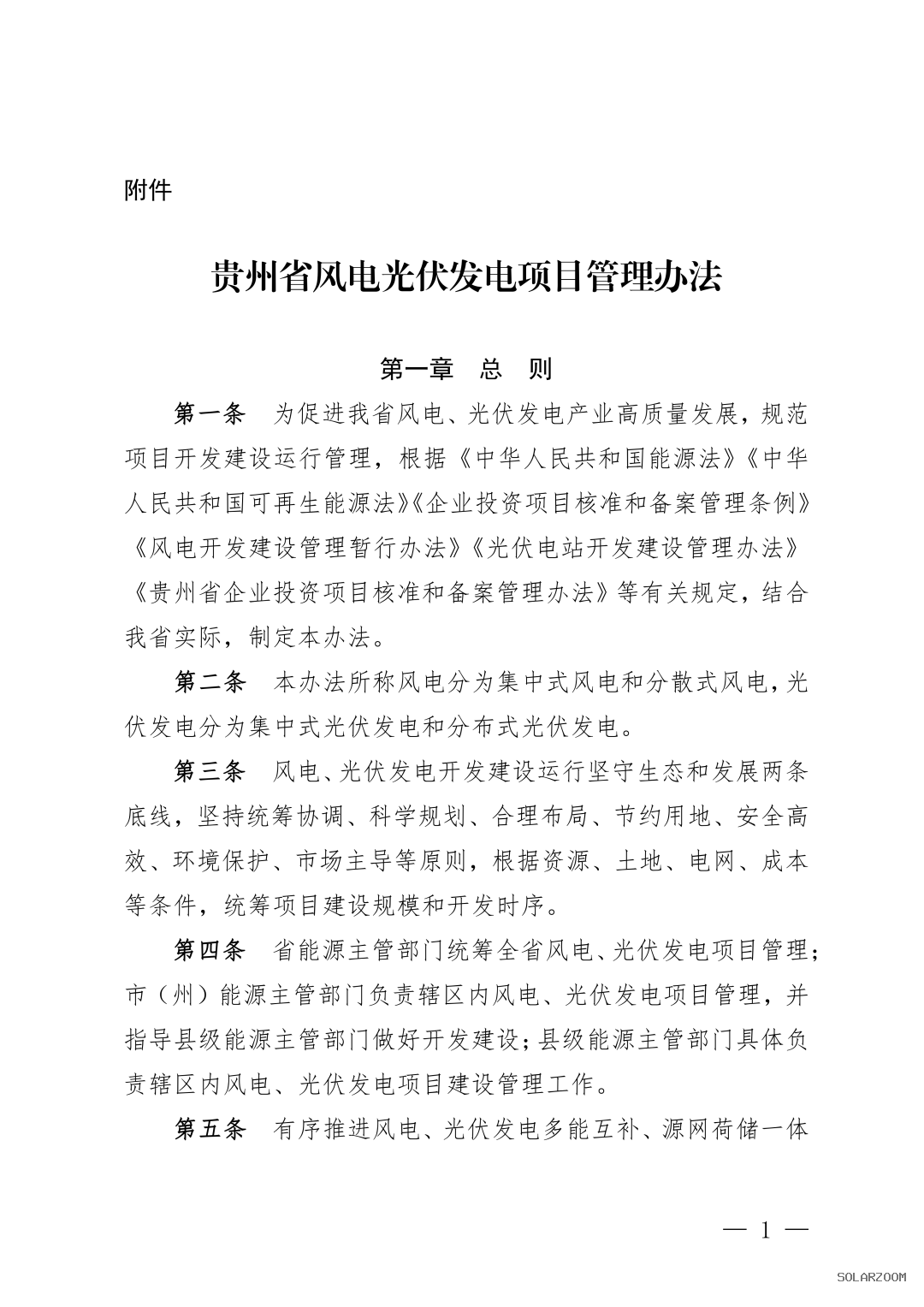

省能源局关于印发《贵州省风电光伏发电项目管理办法》的通知

各市(州)能源主管部门、贵安新区经济发展局,贵州电网有限责任公司、贵州万峰电力有限公司、各有关企业:

为进一步规范风电光伏发电项目管理,推动我省风电光伏发电产业高质量发展,我局制定了《贵州省风电光伏发电项目管理办法》,现印发给你们,请遵照执行。

附件:贵州省风电光伏发电项目管理办法.pdf

2025年12月31日

【责任编辑:ada.sun】
投稿、咨询、爆料——电话:(021)50315221-812,邮箱:edit@solarzoom.com,QQ:2880163182
关键字阅读: 贵州 风电 光伏
0条评论
还没有人评论过,赶快抢沙发吧!

匿名发表

微信公众号:
Solarzoom光伏太阳能网
微博公众号:
SOLARZOOM光伏太阳能网
  • 一天
  • 一周
  • 一月
  • 每日资讯
  • 光伏杂志
  • 专题
  • 每日光伏市场参考
马上订阅
印度商工部反倾销局(DGAD)正式公告,将对中国大陆、台湾、马来西亚等地进口的太阳能电池展开反倾销调查。同时,欧盟对中国大陆的
联系我们:021-50315221 服务邮箱:10000@solarzoom.com
