塔里木油田巴州若羌100万千瓦光伏发电项目进入光伏桩基施工阶段_SOLARZOOM光储亿家
设为首页收藏本站联系我们
| | | | | | | | |
塔里木油田巴州若羌100万千瓦光伏发电项目进入光伏桩基施工阶段
  • 2026-04-15 11:04:39
  • 浏览:153
  • 来自:中国新闻网

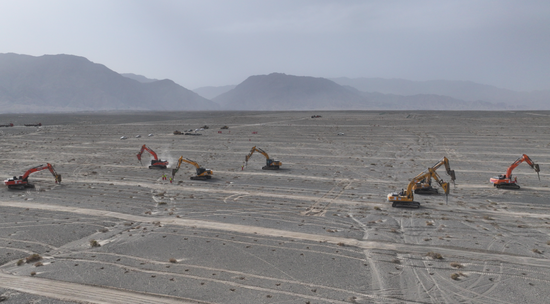

4月13日,塔里木油田巴州若羌100万千瓦光伏发电项目中建三局标段施工现场,桩基施工正如火如荼开展,标志着该项目进入实质性建设阶段。

  该项目位于新疆巴州若羌县城以南27公里处,总用地面积达25903亩,项目总投资超26.5亿元,总装机容量100万千瓦。中建三局标段主体工程主要包含约30万根微孔灌注桩、1.9万组双立柱固定式支架、100万片光伏组件和1672台逆变器等;以及场内检修道路、防洪堤等配套附属工程。

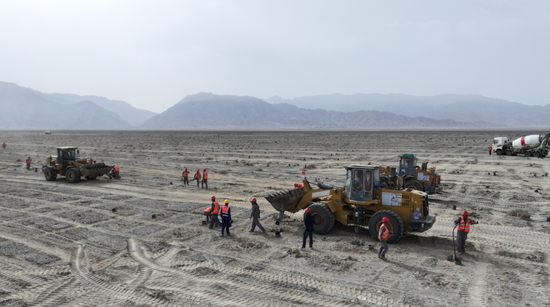

  “目前现场共有400余名施工人员、60余台机械设备开展桩基施工,前期采购物资已全部到场,项目计划5月份进入光伏支架及光伏板安装阶段,6月进入施工高峰期,届时施工人员将达到2000余人,预计9月底具备并网条件。”中建三局若羌光伏项目副经理王冬吉说道。

  为确保工程项目能够稳步推进,项目部严格遵守用工安全规定,从严压实各项管理责任,全力做好各项监督管理工作,并组织返岗人员全面开展安全培训,全力确保工程安全与质量,保障项目建设保质保量按期完成。

  中建三局若羌光伏项目现场安全监督管理员董重阳说:“本项目不仅紧扣国家‘双碳’发展战略,坚持能源报国,作为劳动密集型产业,还带动了当地的劳动力就业,为当地居民提供了在家门口就业增收的条件,彰显企业担当。”


  “我从县人社局了解到这里的用工需求,项目上管吃管住,离家也挺近,家里有什么事情我也能顾得上,争取好好干上一年,为家里添些收入。”若羌县铁干里克镇努尔巴格村居民李珂说。

  据了解,该项目在光伏板施工完成后,还将配套建设1座220千伏升压汇集站和1座100兆瓦/200兆瓦时磷酸铁锂电池汇集站,以1回35千米220千伏架空线路接入若羌750千伏变电站220千伏侧,建成后预计年发电量为16.17亿千瓦时,可满足10万户家庭一年的用电需求,构建起高效稳定的电力汇集与外送体系,为新疆清洁能源产业扩容升级、区域经济社会高质量发展筑牢坚实根基,也为实现国家“双碳”发展目标贡献若羌力量。

【责任编辑:chenglei】
投稿、咨询、爆料——电话:(021)50315221-812,邮箱:edit@solarzoom.com,QQ:2880163182
关键字阅读: 光伏
0条评论
还没有人评论过,赶快抢沙发吧!

匿名发表

微信公众号:
Solarzoom光伏太阳能网
微博公众号:
SOLARZOOM光伏太阳能网
  • 一天
  • 一周
  • 一月
  • 每日资讯
  • 光伏杂志
  • 专题
  • 每日光伏市场参考
马上订阅
印度商工部反倾销局(DGAD)正式公告,将对中国大陆、台湾、马来西亚等地进口的太阳能电池展开反倾销调查。同时,欧盟对中国大陆的
联系我们:021-50315221 服务邮箱:10000@solarzoom.com
