晋北光伏项目桩基施工加速推进_SOLARZOOM光储亿家
设为首页收藏本站联系我们
| | | | | | | | |
晋北光伏项目桩基施工加速推进
  • 2026-05-07 14:15:34
  • 浏览:232
  • 来自:中国葛洲坝集团第三工程有限公司

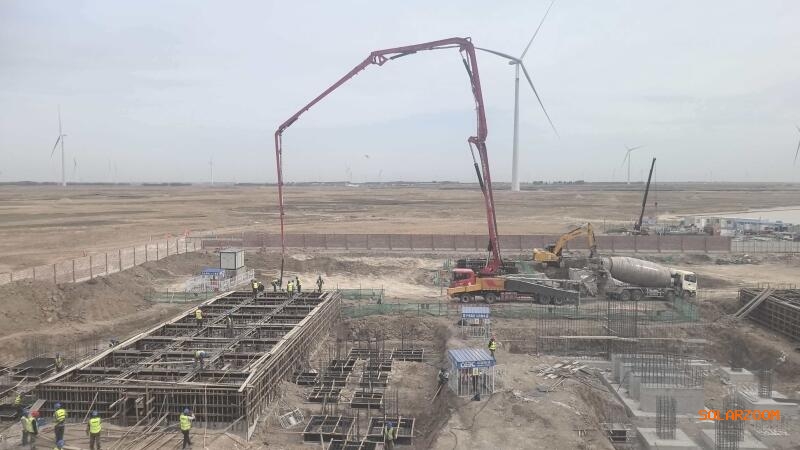

五一劳动节期间,晋北光伏项目现场热火朝天、鏖战正酣。全体建设者坚守施工一线,以实干诠释责任担当,紧抓春季施工黄金期,全力推进支架基础灌注桩施工,为确保项目整体履约奠定坚实基础。

晋北光伏项目是国家“双碳”战略布局的重点基地项目之一,也是山西省“五大基地”示范工程,承载着区域能源结构优化与绿色低碳发展的重要使命。项目直流侧容量达354MWp,规模宏大、施工组织难度高。主要建设内容涵盖:光伏支架灌注桩基础约18万根、箱变基础87座、围栏基础、检修道路等土建工程,以及光伏支架、光伏组件(约50.9万块,单块功率715Wp)、逆变器、汇流箱、箱变、电缆敷设、接地系统等安装工程。其中,支架基础灌注桩施工是当前进度管控的重中之重,直接影响后续支架与组件安装的节奏及整体履约目标。

截至目前,项目已累计完成7万根桩基浇筑,占总工程量的39%,进度稳步符合预期。项目部充分发挥统筹管控职能,科学调配人力、机械与物料资源,持续优化施工方案,严格落实安全质量与环保责任,靠前指挥、精准施策,严控每一道工序。全体参建人员锚定6月底前完成全部18万根桩基施工的核心目标,争分夺秒、大干快上,以务实高效的作风筑牢项目履约根基。

下一步,项目部将继续聚焦关键任务,强化统筹推进:一方面持续攻坚剩余桩基施工,严把质量安全关,确保按期完成全部灌注桩浇筑;另一方面同步启动支架采购与安装准备工作,提前谋划、精准对接,确保桩基施工与支架安装工序无缝衔接,推动项目由土建施工阶段平稳转入安装阶段,保障整体建设有序推进、优质履约。

【责任编辑:ada.sun】
投稿、咨询、爆料——电话:(021)50315221-812,邮箱:edit@solarzoom.com,QQ:2880163182
0条评论
还没有人评论过,赶快抢沙发吧!

匿名发表

微信公众号:
Solarzoom光伏太阳能网
微博公众号:
SOLARZOOM光伏太阳能网
  • 一天
  • 一周
  • 一月
  • 每日资讯
  • 光伏杂志
  • 专题
  • 每日光伏市场参考
马上订阅
印度商工部反倾销局(DGAD)正式公告,将对中国大陆、台湾、马来西亚等地进口的太阳能电池展开反倾销调查。同时,欧盟对中国大陆的
联系我们:021-50315221 服务邮箱:10000@solarzoom.com
