近日,由中国能建葛洲坝电力公司承建的天津华电滨海汉沽48MW“绿色生态复合”光伏发电项目,全容量并网发电,为天津滨海新区清洁能源扩容,和能源结构转型升级注入强劲绿色动能。
向光而行:一块鱼塘的时代答卷
天津,是中国北方重要的工业重镇。港口吞吐、制造业运转、千万级人口的城市昼夜不息——每一度电都承载着发展的重量。与此同时,减碳的压力如影随形。
土地,是东部沿海城市最稀缺的资源。耕地不能碰,生态红线不能踩,想在寸土寸金的滨海新区腾出一片地来建光伏电站,难度极大。一个追问在行业内外反复回响:绿色能源与生态保护,究竟是只能二选一的单选题,还是可以协同赋能的共赢题?

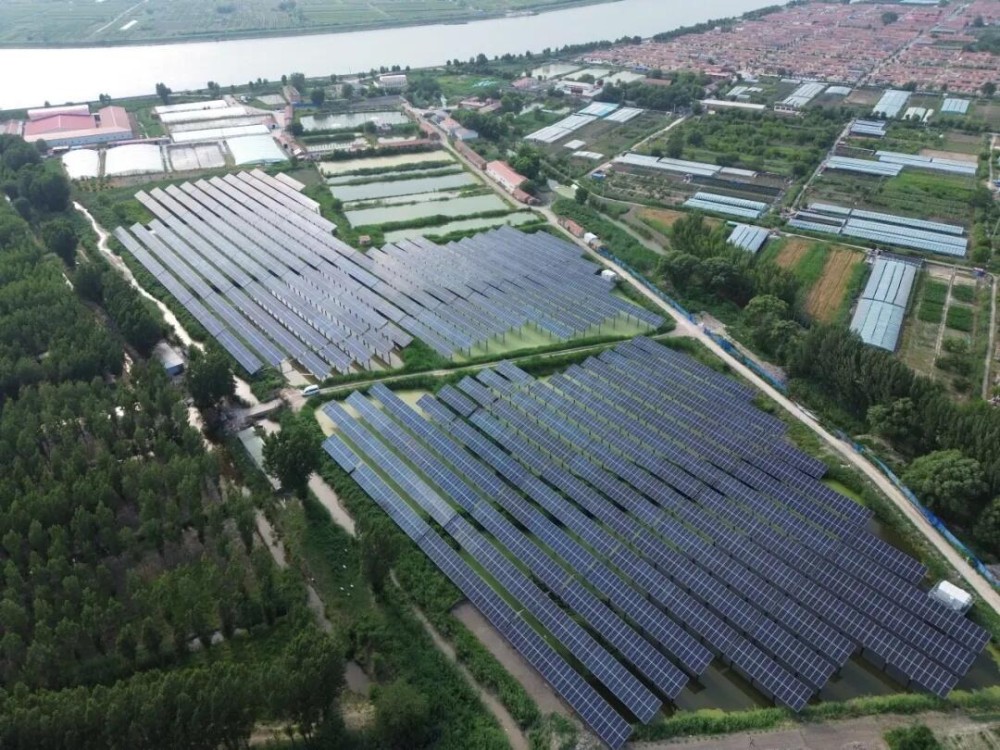

这个距离渤海湾仅十几公里的工程给出的答案是:不占一分良田,不毁一亩林地,就在现有的鱼塘水面上,把光接住。

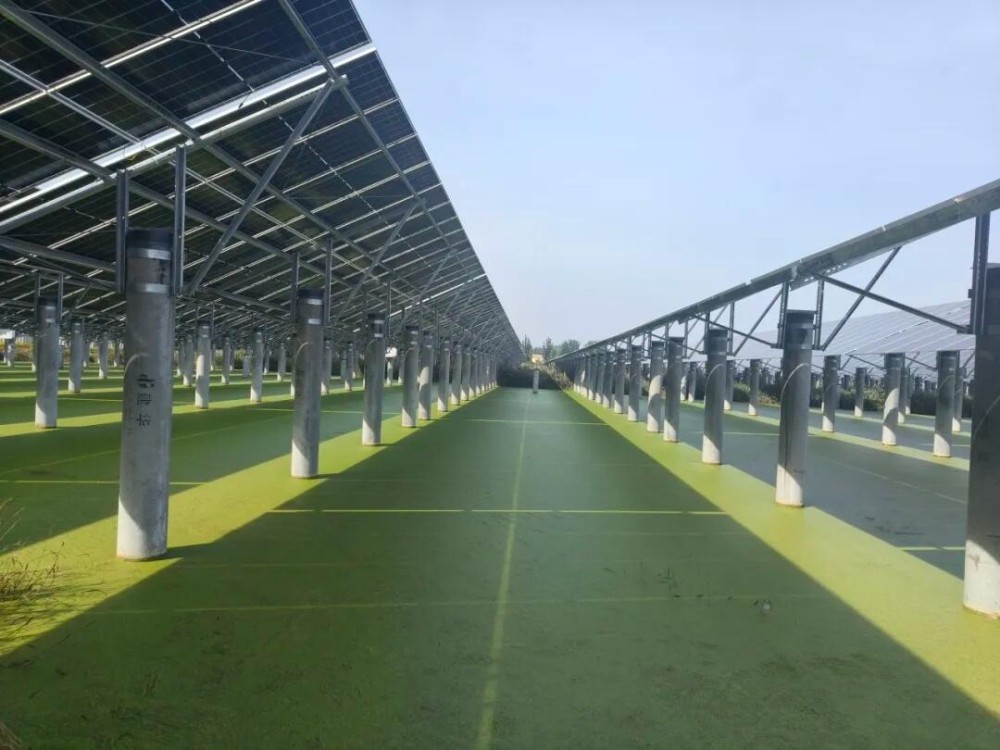

这就是“渔光互补”的核心逻辑。光伏板架在鱼塘上方,夏天为鱼苗遮阳降温,冬天减少水面热量流失,养殖环境不降反升;而水面上空的阳光被转化为清洁电力,源源不断送入电网。825亩土地,实现了“一地两用、渔电双收”。
天津滨海光伏项目紧密契合国家“双碳”战略目标与《天津市可再生能源发展“十四五”规划》,是天津市重点储备项目及滨海新区风电、光伏发电开发建设方案名单内的重点项目。项目规划建设18个光伏发电单元,采用“分块发电、全额并网”技术方案。
项目投产后,预计年平均上网电量达7412.98万kWh——相当于每年节约标煤约2.26万吨,减排二氧化碳约9.24万吨、二氧化硫约170吨、氮氧化物约156吨。这些数字背后,是滨海新区能源供给结构的一次实质性优化,更是推动天津向绿色低碳转型的重要支撑。
向难而行:825亩水面上的日夜兼程
然而,这片水,曾经并不平静。项目启动之初,困难便接踵而至……
第一个难关,是“地”。
825亩鱼塘分散在数十个塘口,分属不同农户。有人怕光伏板挡光影响鱼苗生长,有人担心打桩震动惊了鱼群,有人纯粹不愿外人踩上自家塘埂。项目经理带着团队,一家一户地走访,蹲在塘埂上算细账、讲前景、解心结。一回不行两回,两回不行三回——塘埂上的草被踩平了,路也就通了。

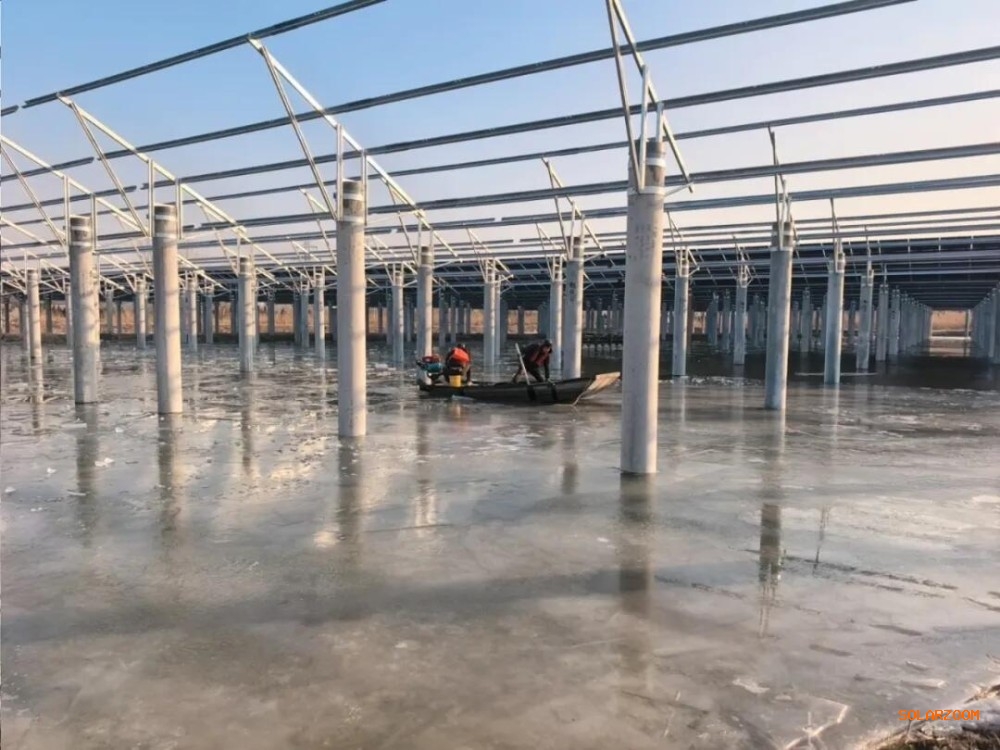

第二个难关,是“时”。

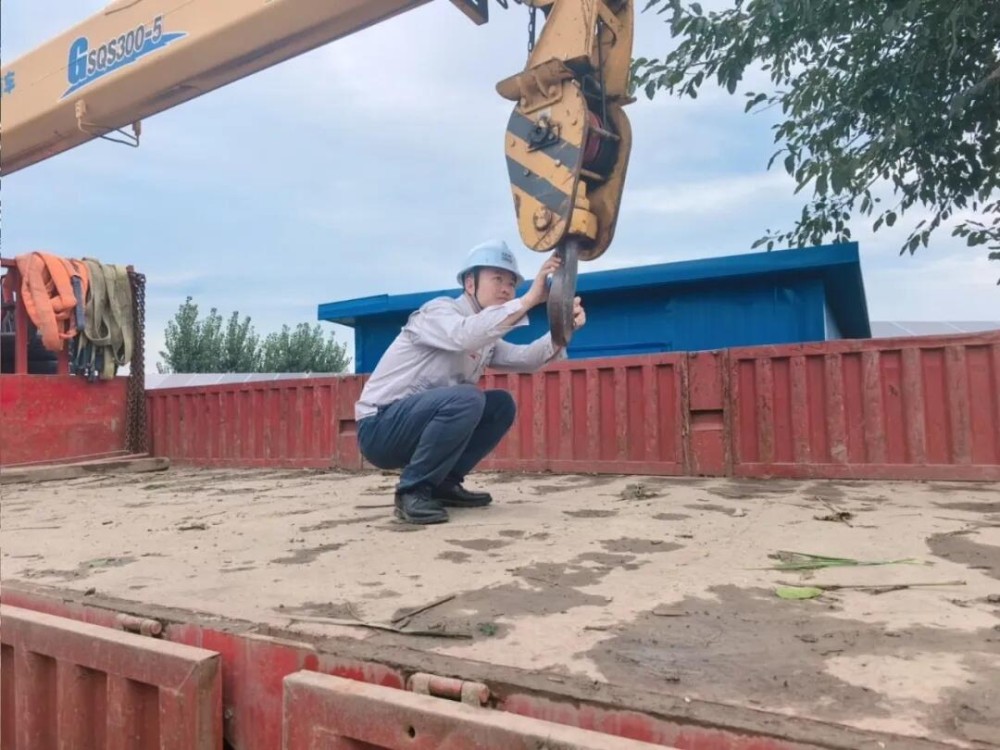

前期征地协调周期长,留给施工的时间像绷紧的弦。项目部锚定“6月30日全容量并网”的硬目标,成立攻坚专班,以节点倒排、任务倒逼的方式重新梳理进度,将剩余作业量细化分解到每一天、每一个班组,实行“未完事项销号管理”,每日跟踪闭环;建立每日资源协调机制,动态调配人员、机械、材料;每周召开进度分析会,集中研判风险隐患,及时制定纠偏措施。关键时刻,支部党员亮身份、当先锋,带头驻守现场、带班作业,把组织力转化为攻坚克难的战斗力。

第三个难关,是“质”。

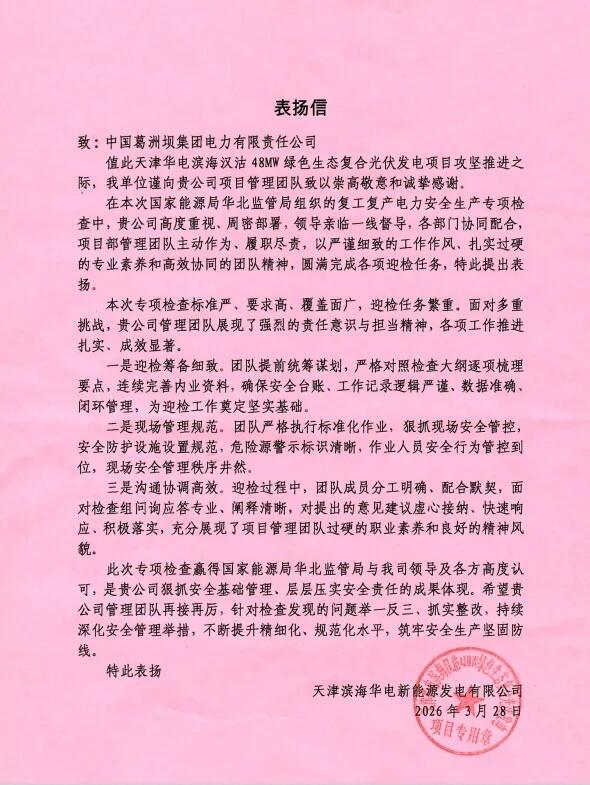

抓进度,绝不意味着松安全、降标准。项目部坚持进度与安全质量并重,持续强化现场安全管控,严格落实岗前培训与技术交底制度。质量验收实行“三级检查”,上一道工序不合格,下一道工序绝不开工。所有人都明白:抢回来的时间,是用来守住底线的,不是用来挥霍的。
6月30日,最后一台逆变器成功合闸。
向绿而行:一束光点亮一座城
并网成功,不是终点,而是新的起点。
这个项目的意义不止于每年7412万度绿电的输送,它用825亩水面证明了一件事:清洁能源开发与生态保护、农业生产可以“握手”。
“板上发电、板下养殖”的模式,对农户来说,鱼塘还是那片鱼塘,收成不减,租金照拿,头顶多了一层稳稳的收益;对电网来说,每年多了七千多万度绿电,区域能源结构又优化了一截;对这座城市来说,“十四五”可再生能源规划从纸面落到了水面上,看得见、摸得着。
当前,项目部正有序开展并网后各项调试工作,为项目全面转入运行奠定坚实基础。下一步,项目将正式投入商业运营,持续为滨海新区输送清洁电力,为天津市构建新型电力系统注入绿色动能。
