第三批技术领跑者长治基地招标信息重磅出炉!
  • 2018-04-14 19:48:02
  • 浏览:2256
  • 来自:长治市人民政府

2018年4月14日上午,山西长治市政府公布《长治光伏发电技术领跑基地2017年竞争优选工作方案》,至此,三个技术领跑者基地优选活动都已正式开始。

长治技术领跑者优选方案要点:

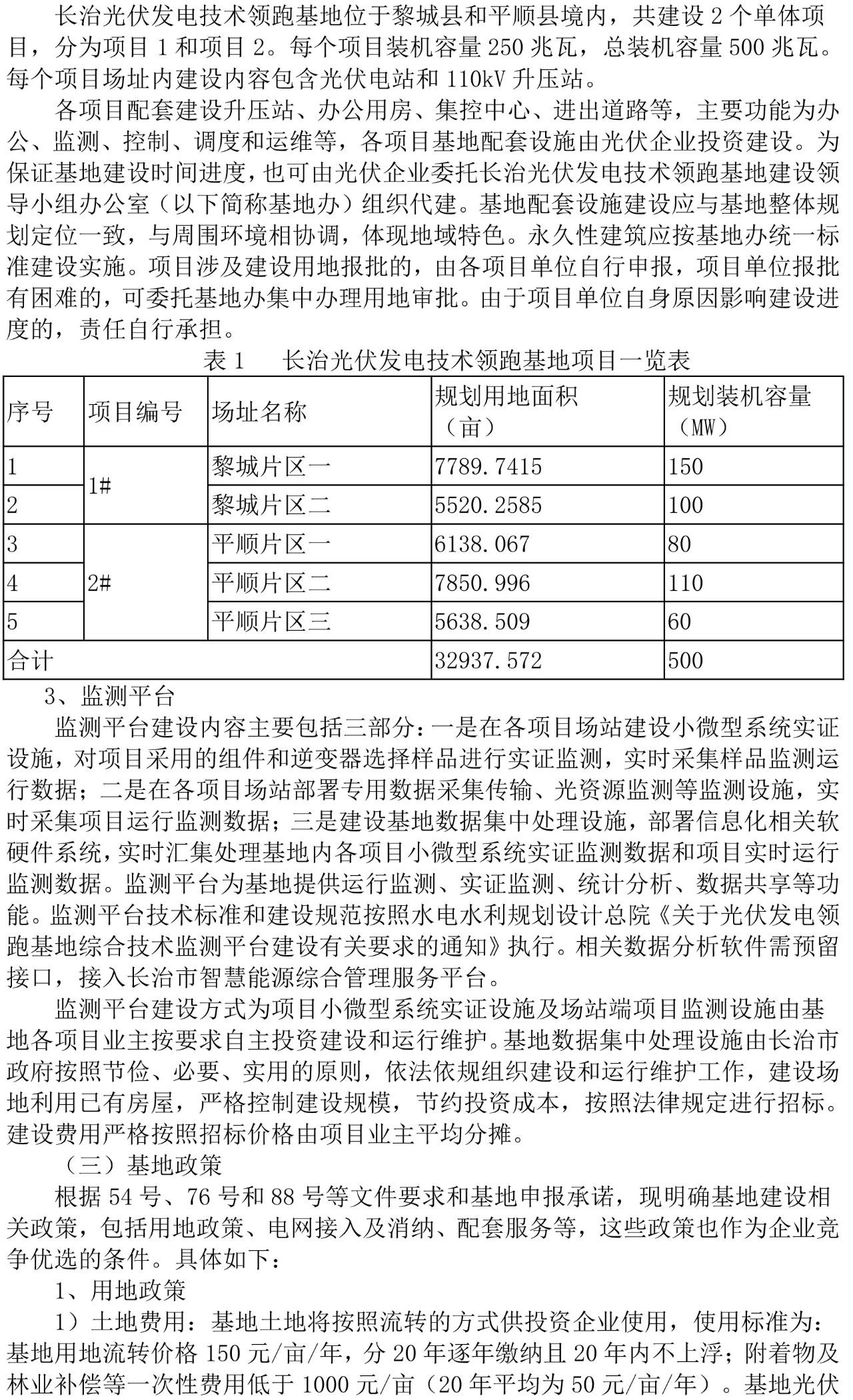

1、建设容量500MW,共建两个单体项目,每个项目250MW。

2、该基地各个项目应于2019年3月31日前正式开工建设,应于2019年6月30日前建成并网。

3、土地按照流转方式供企业使用,用地流转价格150元/亩/年,20年逐年缴纳且不上浮,复着物及林业补偿等一次性费用低于1000元/亩(20年平均为50元/亩/年),基地涉及的土地不征收土地使用税和耕地占用税。

4、申报主体单多晶电池转换效率不低于20%/21.5%,申报主体单多晶组件转化效率不低于18%/18.9%。

5、类单晶按照多晶计分。

6、申报主体可为一家光伏制造企业集团或绝对控股的合资企业或联合体(联合体构成方不得超过两家),控股主体的同一技术最多竞争不同基地的两个项目,超过两个项目的,则拒绝所有申报。同一申报主体只能申报基地内的一个项目。
