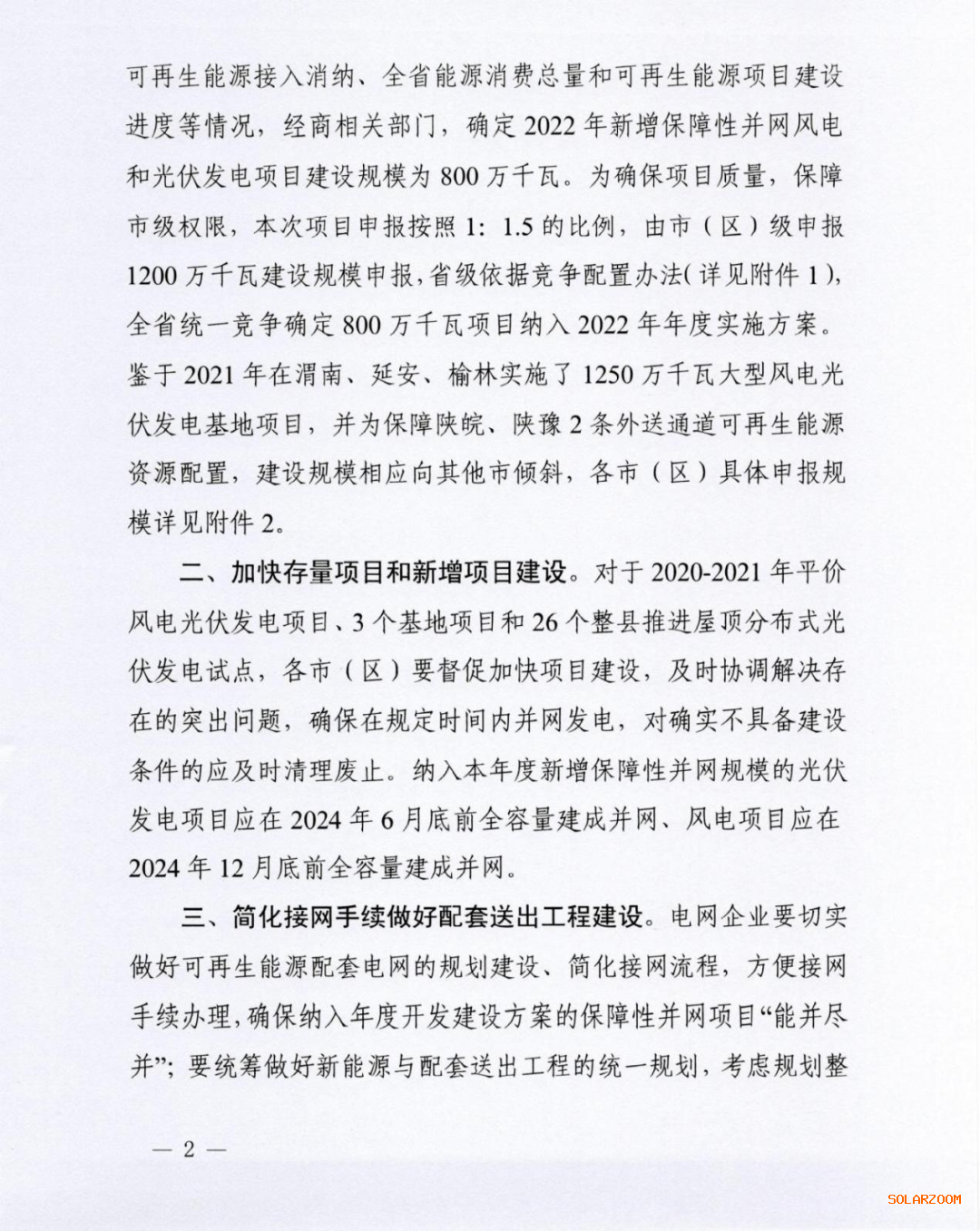

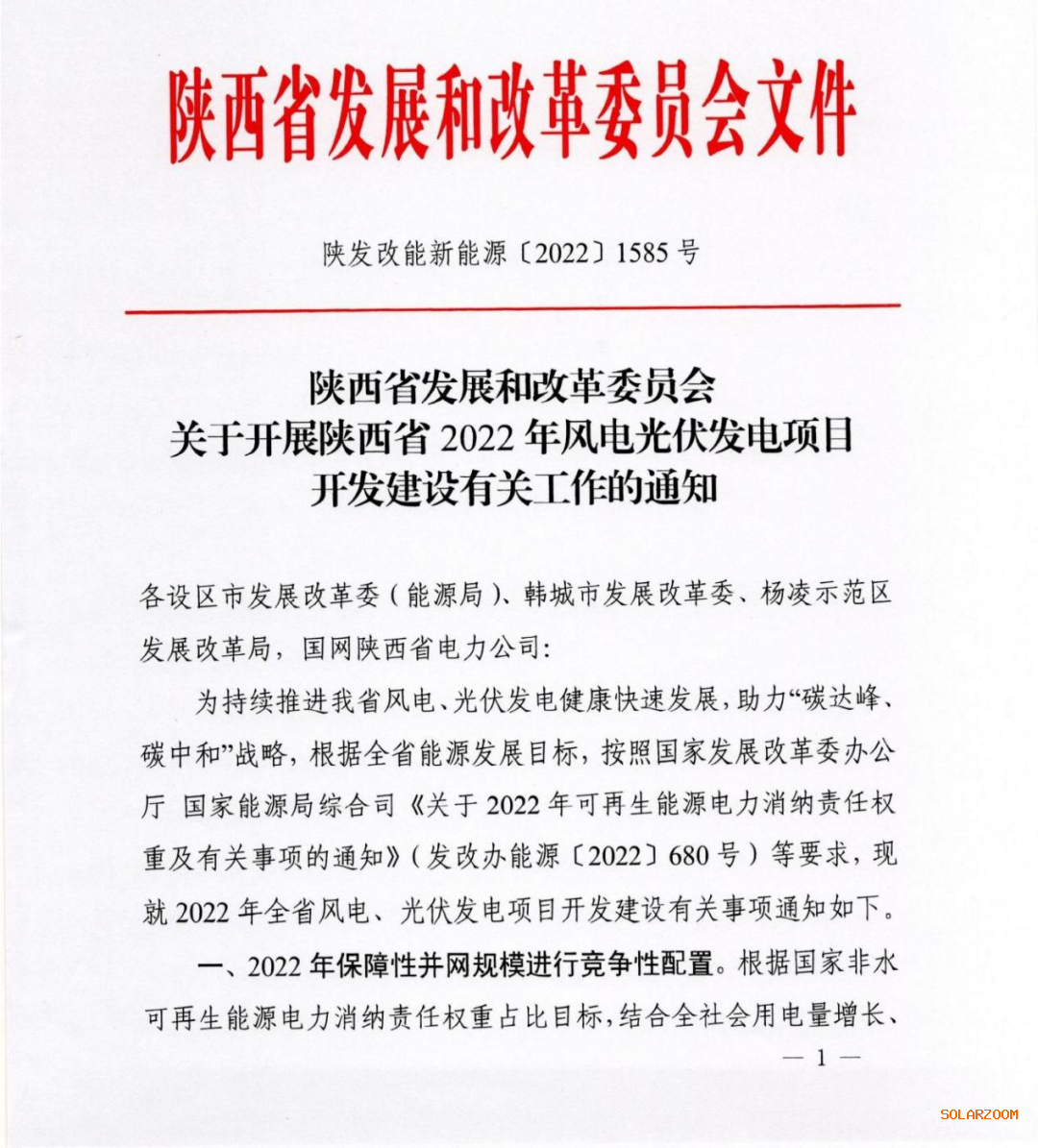

9月2日,陕西省发改委下发《关于开展陕西省2022年风电、光伏发电项目保障性并网规模竞争性配置办法》。
办法指出:

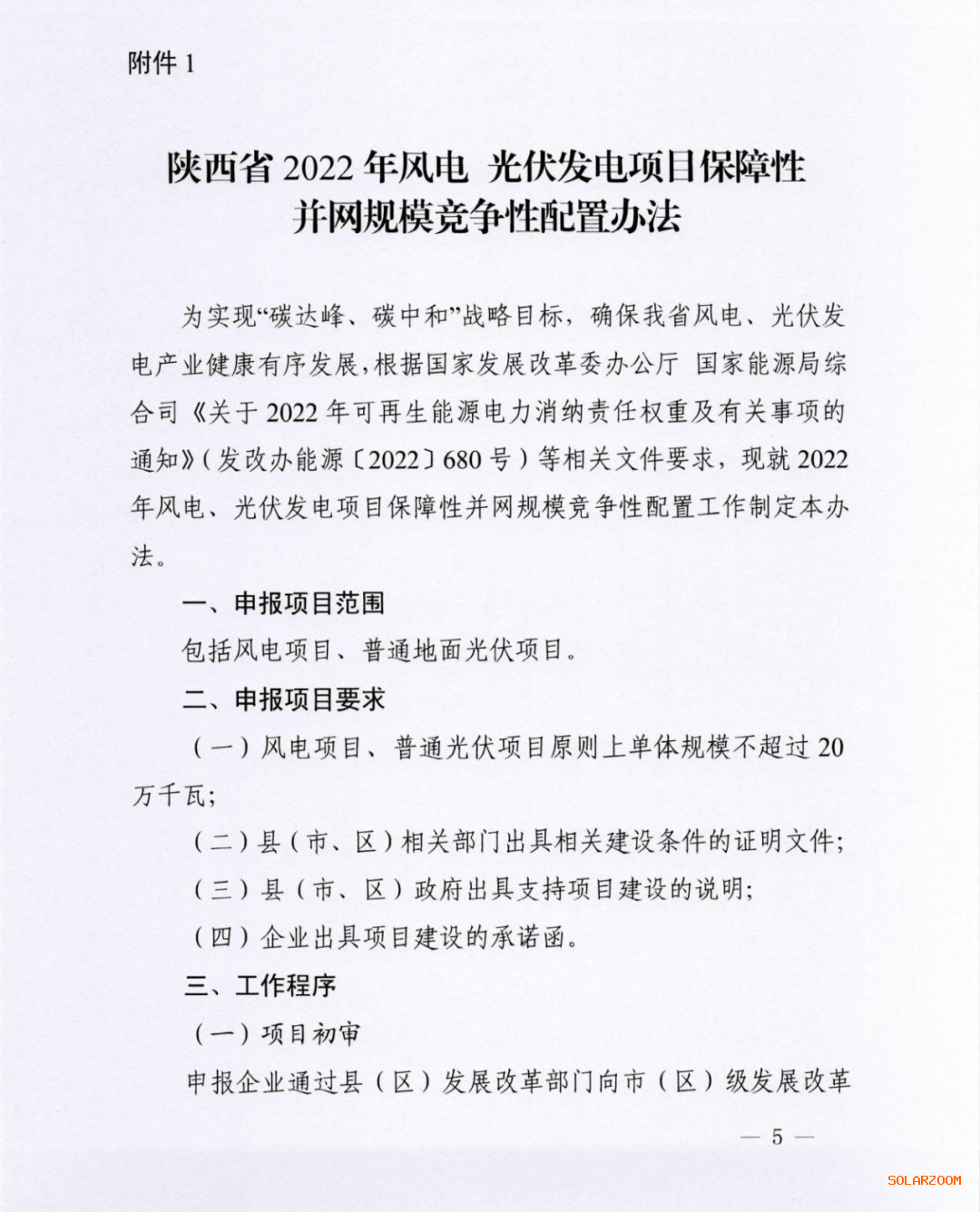

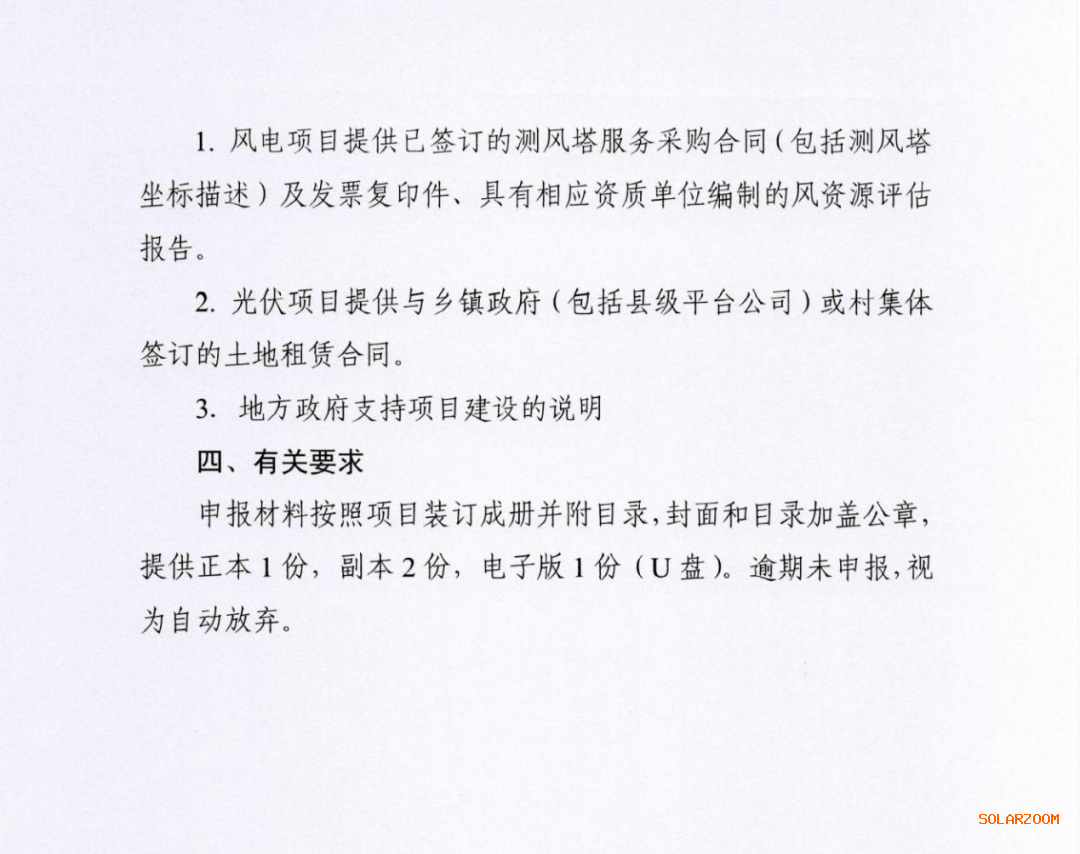

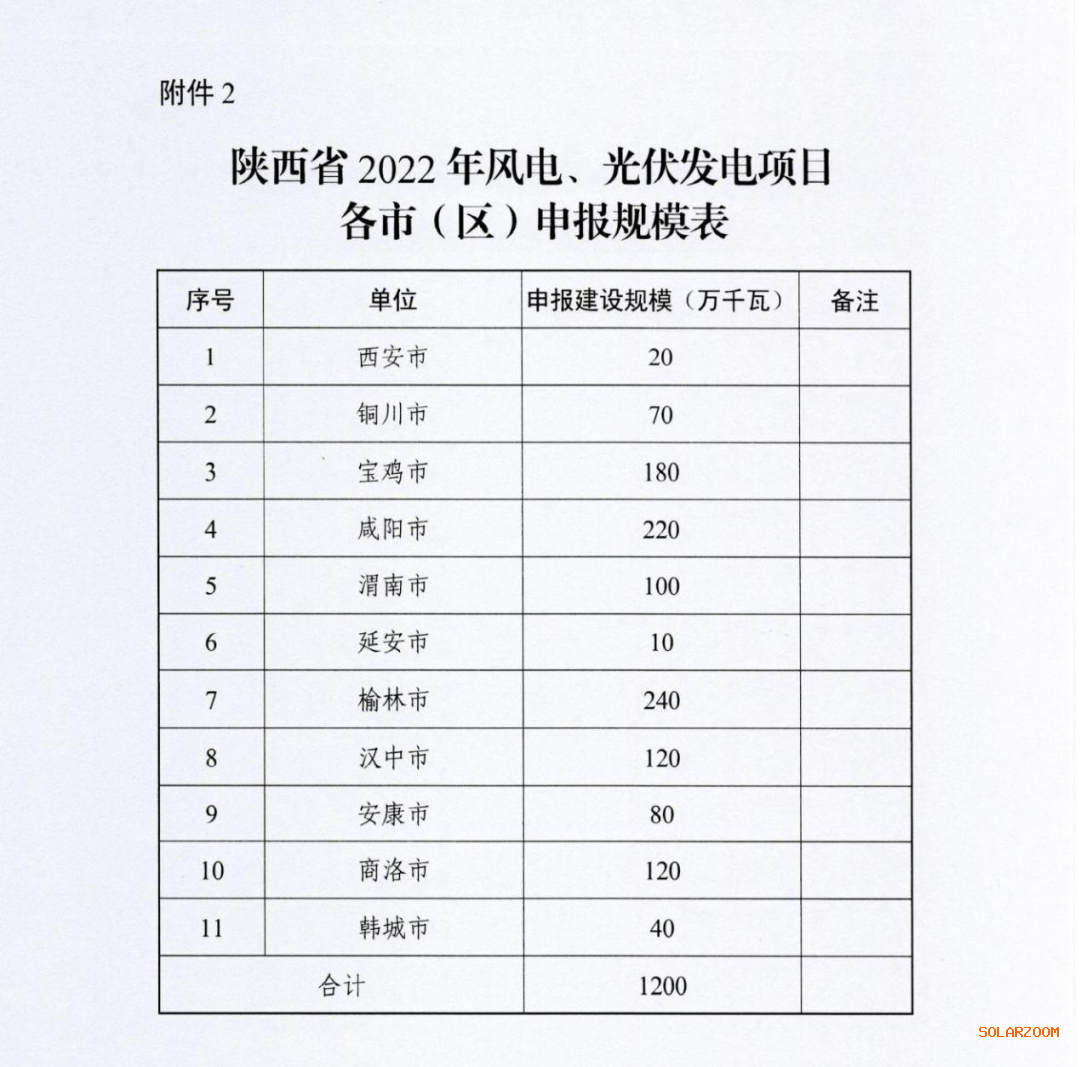

一、2022年保障性并网规模进行竞争性配置。根据国家非水可再生能源电力消纳责任权重占比目标,结合全社会用电量增长、可再生能源接入消纳、全省能源消费总量和可再生能源项目建设进度等情况,经商相关部门,确定2022年新增保障性并网风电和光伏发电项目建设规模为800万千瓦。为确保项目质量,保障市级权限,本次项目申报按照1:1.5的比例,由市(区)级申报1200万千瓦建设规模申报,省级依据竞争配置办法全省统一竞争确定800万千瓦项目纳入2022年年度实施方案。鉴于2021年在渭南、延安、榆林实施了1250万千瓦大型风电光伏发电基地项目,并为保障陕皖、陕豫2条外送通道可再生能源资源配置,建设规模相应向其他市倾斜。

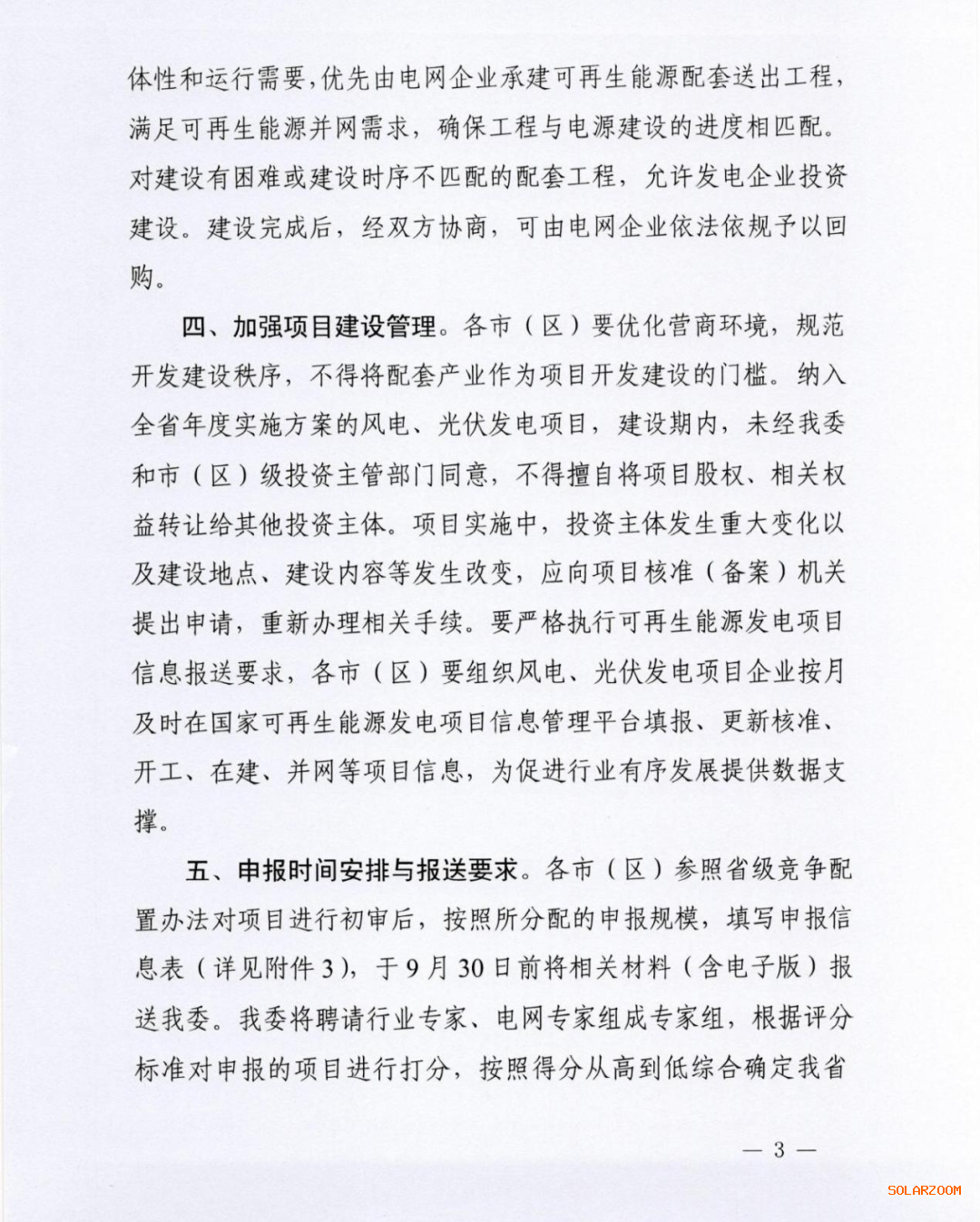

二、加快存量项目和新增项目建设。对于2020-2021年平价风电光伏发电项目、3个基地项目和26个整县推进屋顶分布式光伏发电试点,各市(区)要督促加快项目建设,及时协调解决存在的突出问题,确保在规定时间内并网发电,对确实不具备建设条件的应及时清理废止。纳入本年度新增保障性并网规模的光伏发电项目应在2024年6月底前全容量建成并网、风电项目应在2024年12月底前全容量建成并网。
