重新报批!华能2大光伏项目变更_SOLARZOOM光储亿家
设为首页收藏本站联系我们
| | | | | | | | |
重新报批!华能2大光伏项目变更
  • 2025-09-08 11:53:43
  • 浏览:1044
  • 来自:世纪新能源网

  9月3日,广西百色市生态环境局发布了4个建设项目环境影响评价文件审批受理情况公示,其中包含了华能(百色)清洁能源有限责任公司的2个光伏项目——右江区四塘镇拉皓乡村振兴光伏发电项目和右江区四塘镇里兰乡村振兴光伏发电项目,均为重大变动重新报批项目。



  上述两个项目均已于2024年12月开工建设,预计于2025年12月建设完成。



  右江区四塘镇拉皓乡村振兴光伏发电项目(重大变动)



  右江区四塘镇拉皓乡村振兴光伏发电项目位于百色市右江区四塘镇平布村周边,为新建项目,总投资6000万元,项目直流侧装机容量18.95712MWp,交流侧15.75MW,容配比1.14-1.26。



  项目采用30,576块N型双面双玻单晶硅620Wp光伏组件,光伏阵列由 7 个单晶硅电池发电单元组成。该项目施工工期为12个月。



  该项目此次变动主要涉及项目建设地点的重大变动。根据环评文件,在租地过程中,因部分村民不同意项目使用其土地进行建设,建设单位调整了部分地块选址,其余地块仍按原计划使用。新地块位于原项目地块西北侧约2.6公里处。



  目前该项目开关站、光伏阵列、集电线路等工程内容已开始建设,尚未完工。

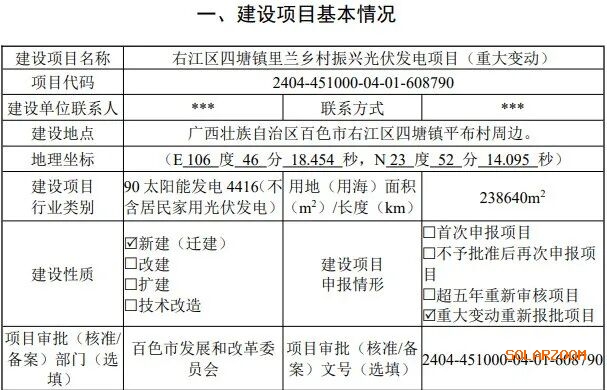

  右江区四塘镇里兰乡村振兴光伏发电项目(重大变动)



  右江区四塘镇里兰乡村振兴光伏发电项目位于百色市右江区四塘镇平布村周边,为新建项目,总投资6000万元,项目直流侧装机容量 18.99184MWp,交流侧15.75MW,容配比1.14-1.26。



  项目采用30,632块N 型双面双玻单晶硅620Wp 光伏组件,光伏阵列由 7 个单晶硅电池发电单元组成。该项目施工工期为12个月。







  该项目此次变动同样是因为项目建设地点发生重大变动。建设单位在落实租地工作过程中,由于部分村民不同意项目使用其土地进行建设,建设单位重新选择新的地块进行建设。本项目新使用的地块位于原项目地块北侧约 2.26km。



  目前该项目光伏阵列、集电线路等工程内容已开始建设,尚未完工。

【责任编辑:sunnyz】
投稿、咨询、爆料——电话:(021)50315221-812,邮箱:edit@solarzoom.com,QQ:2880163182
关键字阅读: 华能 光伏项目
0条评论
还没有人评论过,赶快抢沙发吧!

匿名发表

微信公众号:
Solarzoom光伏太阳能网
微博公众号:
SOLARZOOM光伏太阳能网
  • 一天
  • 一周
  • 一月
  • 每日资讯
  • 光伏杂志
  • 专题
  • 每日光伏市场参考
马上订阅
印度商工部反倾销局(DGAD)正式公告,将对中国大陆、台湾、马来西亚等地进口的太阳能电池展开反倾销调查。同时,欧盟对中国大陆的
联系我们:021-50315221 服务邮箱:10000@solarzoom.com
