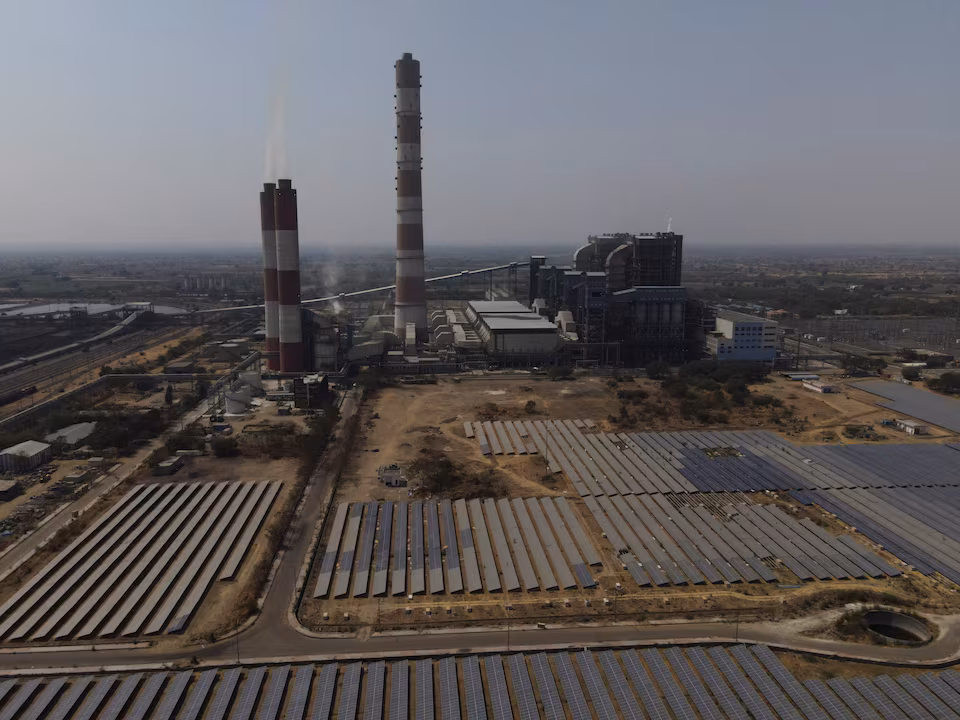

2025年3月2日,印度索拉普尔的太阳能电池板与国家热电公司(NTPC)发电厂的无人机视图。路透社/弗朗西斯·马斯卡伦哈斯/资料照片
新德里1月12日(路透社)—印度清洁能源部周一给予可再生能源开发商额外时间,以委托因最高法院对濒危大印度暴港栖息地输电线路案件而推迟的项目。
该部门表示,在拉贾斯坦邦和古吉拉特邦鸟类栖息地区域获得架空输电线路审批的延迟将构成“不可抗力”,允许开发商寻求延长其预定的调试日期。这一决定是在2025年12月最高法院裁决结束长期案件并支持专家小组保护该鸟类的提案之后作出的。
该小组提议对鸟类栖息地区域内的新风和大型太阳能项目实施更严格的限制。还呼吁对关键配电线路进行地下改造,并重新规划高压走廊。
法院早前已限制了繁忙栖息地的架空线路,促使开发商在等待清关时暂停项目。在周一的命令中,该部门要求该国可再生能源执行机构批准延长2024年3月21日至2025年12月19日期间的延期。该命令未说明延期将运行多长时间。随着项目时间表的缩短,开发商面临断开连接以及印度传输部门处罚的风险。
印度计划到2030年实现500吉瓦的非化石燃料发电装机容量,但该国的输电网络(约49.5万公里)在发电能力方面的增长速度已落后于增长。该部门还要求电力部和电网运营商为受影响项目提供相应的连通性和传输费用减免。
