澳大利亚2026年上半年公用事业太阳能投资达30亿澳元_SOLARZOOM光储亿家
设为首页收藏本站联系我们
| | | | | | | | |
澳大利亚2026年上半年公用事业太阳能投资达30亿澳元
  • 2026-08-07 16:45:07
  • 浏览:108
  • 来自:维度网

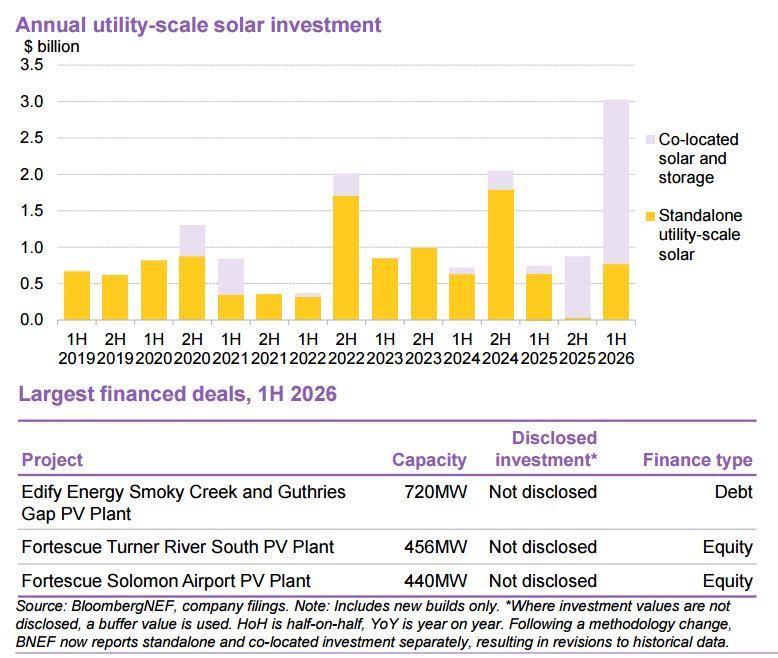

彭博新能源财经(BloombergNEF,BNEF)最新发布的半年度分析显示,2026年上半年澳大利亚公用事业规模太阳能投资达到30亿澳元(合21亿美元),较2025年下半年增加8.76亿澳元。总部位于悉尼的清洁能源开发商Edify Energy开发的720兆瓦Smoky Creek和Guthrie's Gap(SCGG)太阳能电站是拉动投资的最大单一项目,该电站位于昆士兰州中部罗克汉普顿以南75公里处。

SCGG太阳能电站创下澳大利亚太阳能电站融资规模纪录,配套建设600兆瓦、4小时时长的电池储能系统(BESS)。该项目从由14家贷款机构组成的财团获得债务融资,与力拓(Rio Tinto)签署覆盖其90%发电量的购电协议(PPA),并通过容量投资计划(CIS)协议获得政府支持。

共址公用事业太阳能电站在整体投资中占比达75%,其中包括456兆瓦的Fortescue Turner River South太阳能电站和440兆瓦的Fortescue Solomon Airport太阳能电站。独立项目占该半年期间获得融资的八个太阳能项目中的五个,这些项目均位于西澳大利亚州(WA),约占整体投资的25%。

BNEF《2026年下半年澳大利亚能源转型展望》预测,到2030年还将有9吉瓦的公用事业规模太阳能投产,这一数字比六个月前的预测高出17%。该展望同时指出,2035年的累计展望提高了32%,预计届时将有35吉瓦投入运营,该情景下到2035年将达到42吉瓦。

报告同时指出,漫长的许可和并网流程叠加社会许可方面的挑战,持续导致项目延误和成本超支。BNEF预计,如果这些关键领域得不到改善,到2035年实际安装量只能达到31吉瓦。按照目前的路径,澳大利亚到2030年实现82%可再生能源的目标无法达成,尽管有三个州将在2035年前承担大部分太阳能装机负荷。新南威尔士州(NSW)尽管面临全国最严峻的许可和社会许可挑战,但受益于煤电退役、清洁能源和储能的政策支持以及数据中心开发的增长,预计到2035年将拥有最大的运营太阳能电站群,达到14吉瓦。维多利亚州的数据中心容量增长同样高于BNEF预期,由于风电预计放缓,该州运营太阳能容量预计到2035年将达到7吉瓦,高于目前的2吉瓦。

在分布式光伏方面,BNEF展望显示2026年上半年安装了约1.6吉瓦的住宅屋顶太阳能,较前六个月增长7%,累计容量超过30吉瓦。BNEF预计2026年住宅屋顶太阳能将增长8%,全国新增装机3.2吉瓦,预计到2035年总装机容量将达到51吉瓦。目前住宅屋顶太阳能累计装机容量为24.5吉瓦,商业屋顶太阳能为5.5吉瓦,工业屋顶太阳能为0.9吉瓦。2026年上半年商业安装量达到创纪录的0.6吉瓦,为迄今任何半年期间的最高水平,预计未来10年还将增长9%。

总体而言,BNEF展望显示2026年上半年太阳能、风能和水电投资与去年同期相比增长341%,预计到2035年将有35吉瓦的公用事业规模太阳能容量投入运营,高于目前的17吉瓦。

【责任编辑:ada.sun】
投稿、咨询、爆料——电话:(021)50315221-812,邮箱:edit@solarzoom.com,QQ:2880163182
0条评论
还没有人评论过,赶快抢沙发吧!

匿名发表

微信公众号:
Solarzoom光伏太阳能网
微博公众号:
SOLARZOOM光伏太阳能网
  • 一天
  • 一周
  • 一月
  • 每日资讯
  • 光伏杂志
  • 专题
  • 每日光伏市场参考
马上订阅
印度商工部反倾销局(DGAD)正式公告,将对中国大陆、台湾、马来西亚等地进口的太阳能电池展开反倾销调查。同时,欧盟对中国大陆的
联系我们:021-50315221 服务邮箱:10000@solarzoom.com
